Hạ tầng Vinhomes Sài Gòn Park 2026: Tiến độ các tuyến kết nối Tây Bắc

hạ tầng vinhomes sài gòn park

Vinhomes Sài Gòn Park hiện kết nối qua hai trục đang khai thác là Quốc lộ 22 và đường Đặng Công Bỉnh, cả hai đều chạy sát mặt tiền dự án. Ba công trình sẽ quyết định khả năng kết nối trong vài năm tới là Vành đai 3 đoạn qua Hóc Môn (đang thi công, mục tiêu thông xe toàn tuyến cuối năm 2026), cao tốc TP.HCM – Mộc Bài (đường gom đã khởi công, tuyến chính theo kế hoạch khởi công từ tháng 7/2026) và metro số 2 Bến Thành – Tham Lương. Riêng metro số 2 đã khởi công từ tháng 1/2026 nhưng giai đoạn 1 chỉ chạy đến depot Tham Lương, chưa tới khu vực dự án.

Bài viết Newgen Invest cập nhật trạng thái thực tế, mốc hoàn thành và mức tác động của từng tuyến đến tháng 9/2026.

1. Tổng quan hạ tầng kết nối Vinhomes Sài Gòn Park

Bảng dưới đây tổng hợp trạng thái của từng công trình hạ tầng quanh dự án. Mỗi dòng đều ghi nguồn báo chí hoặc cơ quan quản lý để người đọc tự đối chiếu.

Công trình Trạng thái cập nhật tháng 9/2026 Vai trò đối với Vinhomes Sài Gòn Park Nguồn kiểm chứng
Quốc lộ 22 (đường Xuyên Á) Đang khai thác. Trục mặt tiền chính, nối dự án về nút An Sương, trung tâm TP.HCM và hướng Tây Ninh. Đang cập nhập
Đường Đặng Công Bỉnh Đang khai thác. Mặt tiền thứ hai, kết nối nội vùng Xuân Thới Sơn – Hóc Môn. Đang cập nhập
Vành đai 3 TP.HCM (đoạn phía Tây) Đang thi công. Toàn dự án đạt khoảng 76% sản lượng, riêng đoạn qua TP.HCM đạt 74,6% khối lượng (số liệu tháng 5/2026). Lộ trình điều chỉnh: thông xe từng đoạn từ 30/9/2026, hoàn tất toàn tuyến cuối năm 2026. Trục cao tốc liên vùng giao cắt Quốc lộ 22 tại khu vực Hóc Môn, mở hướng đi Bình Dương, Thủ Đức, Đồng Nai và Long An mà không phải qua nội đô. Tuổi Trẻ – KTSG, 27/05/2026; Nhân Dân, 29/05/2026
Cao tốc TP.HCM – Mộc Bài Đường gom đang thi công: gói XL02 xây cầu vượt Tỉnh lộ 8 khởi công ngày 19/12/2025. Tuyến chính (hợp đồng BOT) theo kế hoạch khởi công tháng 7/2026, mục tiêu hoàn thành cơ bản tháng 12/2027 và khai thác toàn tuyến năm 2028. Chạy song song Quốc lộ 22, gánh bớt xe liên tỉnh khỏi trục mặt tiền dự án. PLO, 28/05/2026; Tuổi Trẻ, 14/05/2026
Metro số 2 Bến Thành – Tham Lương Đã khởi công 15/01/2026. Toàn tuyến dài gần 11,3 km, từ ga Bến Thành đến depot Tham Lương (quận 12 cũ), tổng mức hơn 55.000 tỷ đồng; mục tiêu hoàn thành năm 2030. Kết nối gián tiếp: điểm cuối giai đoạn 1 là depot Tham Lương, không nằm trong khu vực dự án. VnExpress
Metro số 2 nối dài (Tham Lương – Củ Chi) Mới ở mức quy hoạch. Theo quy hoạch mạng lưới, nhánh Tham Lương – Bến xe An Sương – An Hạ – Tỉnh lộ 7 dài 31,2 km với 24 nhà ga. Chưa có quyết định đầu tư. Nếu được đầu tư, đây mới là đoạn đưa đường sắt đô thị lên khu Tây Bắc. Wikipedia – Tuyến 2
Lưu ý: Trạng thái và tiến độ các dự án hạ tầng có thể thay đổi theo quyết định của cơ quan có thẩm quyền. Newgen Invest cập nhật bảng này đến tháng 9/2026 và không xem các mốc dự kiến là cam kết hoàn thành.

2. Hạ tầng giao thông hiện hữu quanh Vinhomes Hóc Môn

hạ tầng vinhomes hóc môn
hạ tầng vinhomes hóc môn

Tính đến tháng 9/2026, chưa công trình hạ tầng mới nào quanh dự án được đưa vào khai thác toàn tuyến. Mọi lưu lượng đường bộ đến Vinhomes Sài Gòn Park vẫn đi qua Quốc lộ 22đường Đặng Công Bỉnh. Quốc lộ 22 vừa là trục đi về trung tâm, vừa là đường chở hàng liên tỉnh sang Tây Ninh, nên giờ cao điểm thường dồn xe tại khu vực nút An Sương.

Mọi mốc thời gian ở phần tiếp theo đều là kế hoạch, không phải điều kiện đi lại hiện tại. Lộ trình, quãng đường và thời gian di chuyển cụ thể từ từng điểm xuất phát được trình bày trong bài Vị trí Vinhomes Sài Gòn Park ở đâu.

3. Tiến độ các dự án hạ tầng kết nối Vinhomes Sài Gòn Park

Bốn nhóm hạng mục dưới đây đang ở những giai đoạn rất khác nhau: có tuyến sắp thông xe, có tuyến mới xong đường gom, có tuyến còn ở dạng quy hoạch.

3.1. Vành đai 3: trục liên vùng sắp thông xe qua Hóc Môn

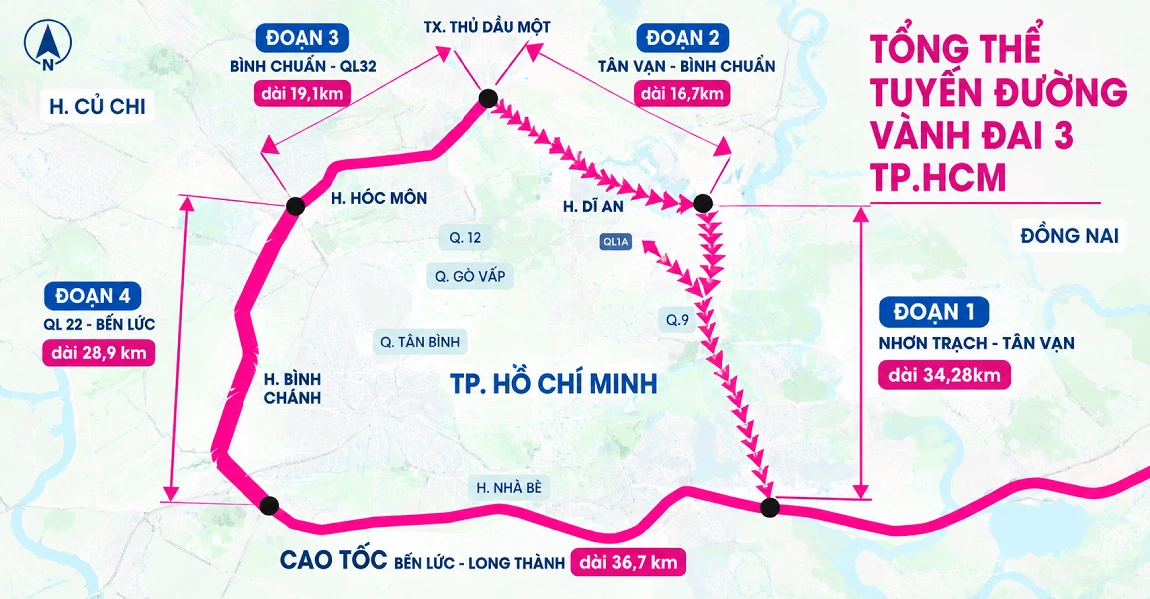

tuyến đường vành đai 3
tuyến đường vành đai 3

Vành đai 3 là công trình gần về đích nhất và cũng tác động rõ nhất đến dự án. Đoạn qua TP.HCM dài 47,51 km, đi qua Củ Chi, Hóc Môn, Bình Chánh và Thủ Đức, tổng mức đầu tư hơn 41.000 tỷ đồng. Phần liên quan trực tiếp đến Vinhomes Sài Gòn Park là đoạn phía Tây dài 32,6 km. Trong đoạn này có gói XL8 dài gần 9 km, nối từ Quốc lộ 22 đến xã Phạm Văn Hai, tức là Vành đai 3 giao cắt trực tiếp với trục mặt tiền của dự án.

Đoạn phía Tây trễ hạn chủ yếu do nền đất. Trong 32,6 km tuyến phía Tây có tới 28,5 km phải xử lý nền đất yếu, và những đoạn xử lý bằng phương pháp hút chân không phải đến tháng 9/2026 mới hoàn thành để làm tiếp hạng mục sau. Vì vậy mốc thông xe ban đầu (30/4 và 30/6/2026) không đạt được, và thành phố đã chuyển sang lộ trình thông xe từng đoạn từ 30/9/2026.

Một số hạng mục phụ ở phía Tây đã đưa vào khai thác. Tại gói XL6 (Củ Chi), hầm chui trên Tỉnh lộ 15 và cầu vượt trên đường Võ Văn Bích đã khai thác. Đây chưa phải tuyến chính cao tốc, nhưng cho thấy công trường đang ở giai đoạn hoàn thiện chứ không còn ở giai đoạn làm nền.

Khi thông xe, xe từ Vinhomes Sài Gòn Park có thể lên Vành đai 3 ngay trên Quốc lộ 22 để đi Bình Dương, Thủ Đức, Đồng Nai hoặc xuống Long An mà không phải vào nội đô. Tuyến không rút ngắn đường về Quận 1, nhưng mở rộng đáng kể phạm vi kết nối liên vùng của dự án.

3.2. Cao tốc TP.HCM – Mộc Bài: giảm tải cho Quốc lộ 22

cao tốc hồ chí minh đi nội bài
cao tốc hồ chí minh đi nội bài

Cao tốc TP.HCM – Mộc Bài không đi qua dự án, nhưng giải quyết đúng điểm yếu của trục mặt tiền. Tuyến dài 51 km, đoạn qua TP.HCM khoảng 24,7 km, đoạn qua Tây Ninh khoảng 26,3 km; điểm đầu nối Vành đai 3 tại xã Phú Hòa Đông, điểm cuối giao Quốc lộ 22 tại xã Bến Cầu. Giai đoạn 1 có vận tốc thiết kế 120 km/h, quy mô 4 làn xe, giai đoạn hoàn chỉnh 6 làn.

Do tuyến chạy song song Quốc lộ 22, khi đi vào khai thác, xe tải và xe khách liên tỉnh sang Tây Ninh, Campuchia sẽ chuyển lên cao tốc. Dự án được kỳ vọng tăng kết nối TP.HCM – Tây Ninh và giảm áp lực cho Quốc lộ 22. Với cư dân Vinhomes Sài Gòn Park, lợi ích trực tiếp là Quốc lộ 22 thông thoáng hơn khi đi về trung tâm, không phải một hướng đi mới.

Về tiến độ, cần tách hai phần. Phần đường gom và cầu vượt dùng vốn ngân sách đã thi công từ cuối năm 2025. Phần tuyến chính theo hợp đồng BOT, theo kế hoạch công bố tháng 5/2026, sẽ khởi công trong tháng 7/2026 sau khi chọn được nhà đầu tư và ký hợp đồng. Đến thời điểm cập nhật, Newgen Invest chưa ghi nhận thông tin chính thức về lễ khởi công tuyến chính, nên mốc khai thác năm 2028 cần được đọc như một kế hoạch có độ trễ tiềm năng.

3.3. Metro số 2: đọc đúng mức độ kết nối

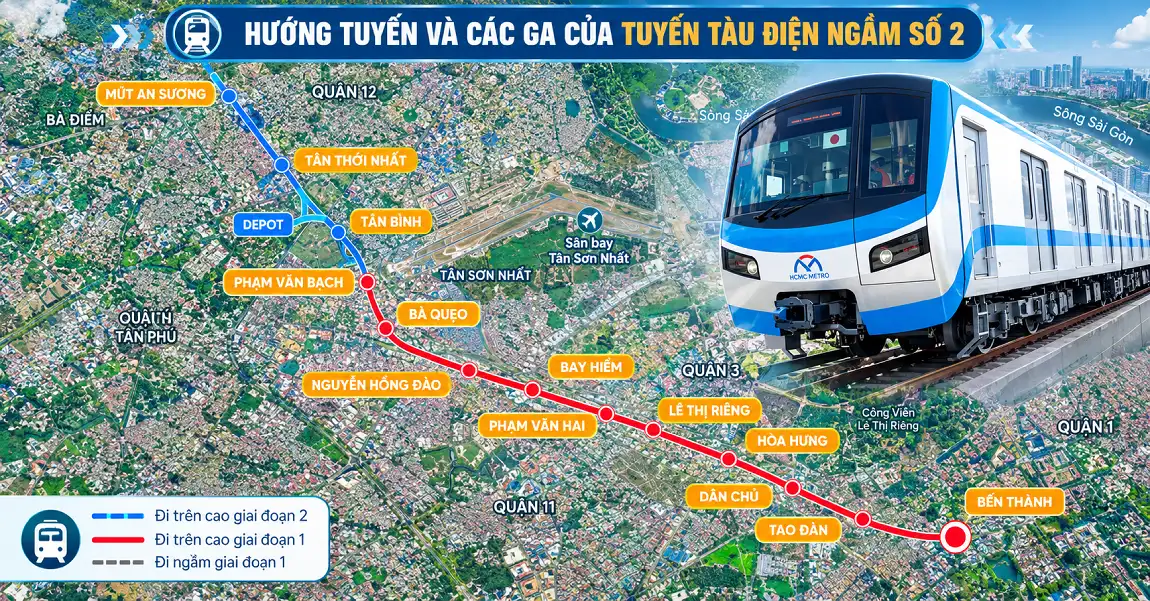

hạ tầng metro số 2
hạ tầng metro số 2

Metro số 2 thường được nhắc tới như một lợi thế của Vinhomes Sài Gòn Park, nhưng cần đọc đúng phạm vi. Tuyến đã khởi công ngày 15/01/2026, dài gần 11,3 km, điểm đầu tại ga Bến Thành, điểm cuối tại depot Tham Lương, và được điều chỉnh thời gian hoàn thành đến năm 2030, bảo hành từ 2031–2032. Điểm cuối Tham Lương thuộc quận 12 cũ, không nằm trong khu vực Xuân Thới Sơn.

Nói cách khác, giai đoạn 1 của metro số 2 không chạy đến dự án. Khi tuyến vận hành, cư dân vẫn phải di chuyển bằng đường bộ từ dự án đến ga cuối rồi mới lên tàu vào trung tâm. Đoạn nối dài từ Tham Lương lên khu Tây Bắc mới là đoạn có thể đưa đường sắt đô thị đến gần dự án hơn, nhưng hiện chỉ nằm trong quy hoạch mạng lưới và chưa có quyết định đầu tư hay mốc thời gian.

Các nội dung quảng cáo mô tả metro số 2 là “kết nối trực tiếp từ dự án” đang gộp giai đoạn 1 với phần quy hoạch nối dài. Người mua nên tách hai phần này khi đánh giá khả năng đi lại.

3.4. Hạ tầng nội khu Vinhomes Sài Gòn Park

Bên trong dự án, hạ tầng được triển khai theo quy hoạch chi tiết 1/500 đã được phê duyệt. Các phân khu còn lại (Laguna, Zen, Golf Park) chưa mở bán nên hạ tầng nội khu tại đây chưa có mốc công bố. Chi tiết bố trí từng phân khu xem tại bài Mặt bằng Vinhomes Sài Gòn Park, căn cứ phê duyệt quy hoạch xem tại bài Pháp lý Vinhomes Sài Gòn Park.

Lưu ý: Hình ảnh phối cảnh mang tính minh họa và có thể khác với thiết kế thi công thực tế.

4. Lộ trình hoàn thiện hạ tầng Vinhomes Hóc Môn 2025–2030

Thời điểm Mốc Tình trạng
19/12/2025 Cao tốc TP.HCM – Mộc Bài khởi công gói XL02 (cầu vượt Tỉnh lộ 8) Đã diễn ra
15/01/2026 Metro số 2 Bến Thành – Tham Lương khởi công Đã diễn ra
7/2026 Cao tốc TP.HCM – Mộc Bài khởi công tuyến chính Kế hoạch, chưa xác nhận
Từ 30/9/2026 Vành đai 3 thông xe từng đoạn Kế hoạch điều chỉnh
Cuối năm 2026 Vành đai 3 hoàn tất toàn tuyến Kế hoạch điều chỉnh
12/2027 Cao tốc TP.HCM – Mộc Bài hoàn thành cơ bản Kế hoạch
2028 Cao tốc TP.HCM – Mộc Bài khai thác toàn tuyến Kế hoạch
2030 Metro số 2 Bến Thành – Tham Lương hoàn thành Kế hoạch

5. Hạ tầng nào tác động trực tiếp nhất đến Vinhomes Hóc Môn?

Newgen Invest đánh giá theo hai tiêu chí tách riêng. Mức tác động là công trình thay đổi cách đi lại từ dự án nhiều hay ít. Độ chắc chắn là tiến độ thực tế đã đi được bao xa so với kế hoạch.

Công trình Mức tác động Độ chắc chắn về tiến độ Mốc khai thác dự kiến Căn cứ đánh giá
Vành đai 3 Cao Cao Cuối năm 2026 Giao cắt Quốc lộ 22, mở hướng liên vùng mới; khối lượng đạt khoảng 3/4, đang ở giai đoạn hoàn thiện.
Cao tốc TP.HCM – Mộc Bài Trung bình Trung bình 2028 Không tạo hướng đi mới về trung tâm nhưng giảm tải cho trục mặt tiền; tuyến chính chưa xác nhận khởi công.
Metro số 2 (Bến Thành – Tham Lương) Thấp – gián tiếp Trung bình 2030 Đã khởi công nhưng điểm cuối là depot Tham Lương, cần trung chuyển đường bộ từ dự án.
Metro số 2 nối dài lên Tây Bắc Cao nếu được đầu tư Thấp Chưa có Chỉ ở mức quy hoạch mạng lưới, chưa có quyết định đầu tư.
Lưu ý: Mức tác động là đánh giá của Newgen Invest dựa trên trạng thái công bố đến tháng 9/2026, không phải xếp hạng chính thức. Các mốc khai thác đều là kế hoạch dự kiến.

Xét riêng khả năng đi lại, Vành đai 3 là hạ tầng tác động trực tiếp và sớm nhất đến Vinhomes Sài Gòn Park, vì tuyến giao cắt ngay Quốc lộ 22 và dự kiến hoàn tất trong năm 2026. Cao tốc TP.HCM – Mộc Bài đóng vai trò bổ trợ bằng cách giảm tải cho trục mặt tiền. Metro số 2 chỉ phát huy tác động rõ ràng khi đoạn nối dài lên khu Tây Bắc được đầu tư.

6. Kết luận

Tính đến tháng 9/2026, Vinhomes Sài Gòn Park vẫn tiếp cận chủ yếu qua Quốc lộ 22 và đường Đặng Công Bỉnh. Ba công trình quyết định khả năng kết nối trong giai đoạn tới đang ở ba mức tiến độ khác nhau. Vành đai 3 đang hoàn thiện và dự kiến hoàn tất toàn tuyến cuối năm 2026. Cao tốc TP.HCM – Mộc Bài đã làm đường gom, tuyến chính dự kiến khai thác năm 2028. Metro số 2 đã khởi công nhưng giai đoạn 1 chỉ đến depot Tham Lương và dự kiến hoàn thành năm 2030.

Người mua Vin Sài Gòn Park nên lấy mốc cuối năm 2026 của Vành đai 3 làm chuẩn khi đánh giá khả năng kết nối liên vùng, và mốc 2028 của cao tốc Mộc Bài khi đánh giá áp lực giao thông trên Quốc lộ 22. Metro số 2 nên được xem là yếu tố dài hạn, chưa nên đưa vào tính toán đi lại hằng ngày.

Newgen Invest sẽ tiếp tục cập nhật bài viết này theo tiến độ thực tế của từng công trình. Để xem giá bán và chính sách hiện hành, tham khảo bài Bảng giá Vinhomes Sài Gòn Park.

Xem thêm: Pháp lý dự án Vinhomes Sài Gòn Park

Câu hỏi khách hàng quan tâm

Giải đáp thắc mắc nhanh chóng

Những câu hỏi phổ biến nhất từ khách hàng về hạ tầng kết nối Vinhomes Sài Gòn Park

Chưa thông xe toàn tuyến. Các mốc 30/4 và 30/6/2026 ban đầu đã không đạt, chủ yếu do phải xử lý nền đất yếu trên phần lớn đoạn phía Tây. Lộ trình hiện tại là thông xe từng đoạn từ 30/9/2026 và hoàn tất toàn tuyến vào cuối năm 2026. Một số hạng mục phụ như hầm chui Tỉnh lộ 15 và cầu vượt Võ Văn Bích (Củ Chi) đã được đưa vào khai thác.

Theo kế hoạch, tuyến hoàn thành cơ bản vào tháng 12/2027 và khai thác toàn tuyến năm 2028. Phần đường gom đã khởi công từ 19/12/2025; tuyến chính theo hợp đồng BOT dự kiến khởi công tháng 7/2026. Đây là các mốc kế hoạch và có thể thay đổi.

Giai đoạn 1 thì không. Metro số 2 chạy từ ga Bến Thành đến depot Tham Lương (quận 12 cũ), dài gần 11,3 km, dự kiến hoàn thành năm 2030. Đoạn nối dài lên khu Tây Bắc mới nằm trong quy hoạch mạng lưới, chưa có quyết định đầu tư.

Hiện nay tuyến chính là Quốc lộ 22. Khi Vành đai 3 thông xe, hướng đi Đồng Nai và sân bay Long Thành sẽ có thêm lựa chọn không phải qua nội đô

TƯ VẤN CHUYÊN SÂU Đội ngũ chuyên gia 1:1
THÔNG TIN CHÍNH XÁC Cập nhật trực tiếp từ CĐT
PHẢN HỒI NHANH CHÓNG Hỗ trợ trong 15 phút
ƯU ĐÃI ĐỘC QUYỀN Dành riêng cho khách hàng
Nguyễn Danh Cường

Tác giả bài viết

Nguyễn Danh Cường

Tổng giám đốc Newgen Invest, chứng chỉ hành nghề môi giới bất động sản PT-0007. Trực tiếp phụ trách phân phối các dự án Vinhomes, Masterise Homes và MIK Group tại Hưng Yên, Hà Nội và TP.HCM.
